در پروژههای ساختمانی، عمرانی، صنعتی و زیرساختی، موفقیت یک پروژه فقط به اجرای درست عملیات وابسته نیست؛ بلکه لازم است زمان، هزینه، منابع، کیفیت، محدوده کار، ریسکها و عملکرد عوامل مختلف پروژه از ابتدا تا پایان بهصورت منسجم مدیریت شوند. به همین دلیل، «مدیریت پروژه» یکی از مهمترین مفاهیم در صنعت ساختوساز و سایر صنایع پروژهمحور محسوب میشود. بسیاری از افراد در ابتدای ورود به این حوزه، مدیریت پروژه و کنترل پروژه را دو مفهوم یکسان میدانند، در حالی که این دو حوزه ارتباط بسیار نزدیکی با یکدیگر دارند اما دقیقاً یک وظیفه را انجام نمیدهند.
مدیریت پروژه یک نگاه جامع به پروژه دارد و تلاش میکند پروژه را از مرحله شکلگیری ایده و تعریف اهداف تا برنامهریزی، اجرا، کنترل و خاتمه هدایت کند. در مقابل، کنترل پروژه بیشتر بر اندازهگیری و تحلیل عملکرد پروژه، مقایسه وضعیت واقعی با برنامه، شناسایی انحرافات و کمک به تصمیمگیری برای اصلاح مسیر تمرکز دارد. به بیان ساده، مدیر پروژه باید بداند پروژه به کجا میرود و چگونه باید آن را هدایت کند؛ کنترل پروژه باید اطلاعات دقیق و بهموقعی در اختیار او قرار دهد تا بتواند بفهمد پروژه اکنون در چه وضعیتی قرار دارد و آیا از برنامه عقب افتاده یا از بودجه تعیینشده خارج شده است.
این تفاوت در پروژههای ساختمانی اهمیت بسیار زیادی دارد. فرض کنید ساخت یک ساختمان ۲۰ طبقه طبق برنامه باید در مدت ۲۴ ماه به پایان برسد، اما پس از گذشت ۱۲ ماه مشخص شود که فقط ۴۰ درصد عملیات انجام شده است. کنترل پروژه میتواند این انحراف را با استفاده از برنامه زمانبندی، درصد پیشرفت، هزینههای واقعی و شاخصهای عملکرد شناسایی و تحلیل کند؛ اما تصمیمگیری درباره اینکه آیا باید تعداد نیروها افزایش پیدا کند، شیفت کاری تغییر کند، منابع مالی جابهجا شوند، پیمانکار اصلاح شود یا برنامه اجرایی بازنگری شود، در حوزه مدیریت پروژه قرار میگیرد.
در این مقاله از نبض ساختمان، مدیریت پروژه و کنترل پروژه را از پایه بررسی میکنیم، با وظایف مدیر پروژه و کارشناس کنترل پروژه آشنا میشویم، مراحل مدیریت پروژه را توضیح میدهیم، تفاوت این دو حوزه را بررسی میکنیم و در نهایت به این سؤال پاسخ میدهیم که برای ورود به بازار کار، مدیریت پروژه بهتر است یا کنترل پروژه.
مدیریت پروژه چیست؟
مدیریت پروژه یا Project Management به مجموعهای از دانش، مهارتها، روشها، ابزارها و فرآیندهایی گفته میشود که برای برنامهریزی، سازماندهی، هدایت و کنترل فعالیتهای یک پروژه با هدف دستیابی به نتایج موردنظر استفاده میشوند.
هر پروژه معمولاً دارای یک هدف مشخص، محدوده مشخص، منابع محدود، زمان شروع و پایان و مجموعهای از فعالیتهای وابسته به یکدیگر است. مدیریت پروژه وظیفه دارد این عناصر را در کنار یکدیگر قرار دهد و شرایطی ایجاد کند که پروژه بتواند با استفاده از منابع موجود به اهداف خود برسد.
برای مثال، در پروژه احداث یک ساختمان، مدیریت پروژه فقط به عملیات ساخت مربوط نمیشود. مدیر پروژه باید موضوعاتی مانند قرارداد، بودجه، نیروی انسانی، مصالح، تجهیزات، برنامه زمانی، پیمانکاران، مشاوران، مجوزها، کیفیت، ایمنی، ریسکها و ارتباط با کارفرما را نیز در نظر بگیرد.
بنابراین میتوان گفت مدیریت پروژه یک فعالیت جامع و تصمیممحور است.
مدیریت پروژه به دنبال پاسخ به پرسشهایی مانند موارد زیر است:
- پروژه دقیقاً چه هدفی دارد؟
- محدوده پروژه چیست؟
- چه فعالیتهایی باید انجام شوند؟
- چه منابعی نیاز است؟
- پروژه چقدر هزینه خواهد داشت؟
- چه مدت زمان برای اجرای پروژه لازم است؟
- چه ریسکهایی ممکن است پروژه را تهدید کنند؟
- مسئولیت هر فعالیت با چه کسی است؟
- کیفیت مورد انتظار چیست؟
- چگونه باید پروژه را اجرا و هدایت کرد؟
- اگر پروژه از برنامه منحرف شد، چه تصمیمی باید گرفت؟
پروژه چیست؟
برای درک مدیریت پروژه ابتدا باید خود مفهوم پروژه را بشناسیم.
پروژه مجموعهای از فعالیتهای موقت و هدفمند است که برای ایجاد یک محصول، خدمت یا نتیجه مشخص انجام میشود.
ساخت یک ساختمان، احداث یک پل، اجرای یک خط مترو، ساخت یک کارخانه، توسعه یک نرمافزار، طراحی یک مجتمع تجاری یا اجرای یک پروژه راهسازی همگی نمونههایی از پروژه هستند.
پروژه با فعالیتهای روزمره سازمان تفاوت دارد. فعالیتهای روزمره معمولاً تکرارشونده هستند، اما پروژه معمولاً هدف مشخص و نقطه پایان دارد.
برای مثال، پرداخت حقوق کارکنان یک شرکت یک فعالیت عملیاتی است؛ اما ساخت ساختمان جدید شرکت یک پروژه محسوب میشود.
چرا مدیریت پروژه اهمیت دارد؟
پروژهها معمولاً با منابع نامحدود اجرا نمیشوند. بودجه، زمان، نیروی انسانی، تجهیزات و مصالح محدود هستند و در بسیاری از پروژهها، کوچکترین تصمیم اشتباه میتواند باعث افزایش هزینه یا تأخیر قابل توجه شود.
در صنعت ساختمان، این موضوع اهمیت بیشتری دارد؛ زیرا پروژههای ساختمانی معمولاً فعالیتهای بسیار زیادی دارند که به یکدیگر وابسته هستند.
برای مثال، اجرای سقف یک طبقه ممکن است به اتمام ستونها، رسیدن مصالح، آماده بودن نیروی اجرایی، تأیید نقشهها و آماده بودن تجهیزات وابسته باشد.
اگر یکی از این عوامل با تأخیر مواجه شود، فعالیتهای بعدی نیز تحت تأثیر قرار میگیرند.
مدیریت پروژه کمک میکند این وابستگیها از قبل شناسایی شوند و پروژه به شکل منظمتری پیش برود.
اهداف اصلی مدیریت پروژه
مهمترین اهداف مدیریت پروژه را میتوان در چند محور اصلی خلاصه کرد:
۱. دستیابی به اهداف پروژه
اولین هدف مدیریت پروژه این است که محصول یا نتیجه موردنظر پروژه مطابق نیاز کارفرما ایجاد شود.
۲. کنترل زمان
پروژه باید در محدوده زمانی تعیینشده اجرا شود و تأخیرهای غیرضروری به حداقل برسند.
۳. مدیریت هزینه
مدیریت پروژه باید تلاش کند هزینههای پروژه در چارچوب بودجه و شرایط قرارداد کنترل شوند.
۴. تضمین کیفیت
محصول نهایی باید مطابق مشخصات فنی، استانداردها، نقشهها و الزامات پروژه باشد.
۵. مدیریت منابع
نیروی انسانی، تجهیزات، مصالح و منابع مالی باید در زمان مناسب در اختیار پروژه قرار گیرند.
۶. مدیریت ریسک
ریسکهای احتمالی باید شناسایی، ارزیابی و تا حد امکان کنترل شوند.
۷. مدیریت ذینفعان
کارفرما، پیمانکار، مشاور، ناظر، تأمینکنندگان، سازمانهای دولتی و سایر ذینفعان باید به شکل مناسبی مدیریت شوند.
سه ضلع اصلی پروژه چیست؟
در آموزشهای مقدماتی مدیریت پروژه معمولاً سه محدودیت اصلی پروژه با عنوان مثلث پروژه شناخته میشوند:
زمان + هزینه + محدوده
گاهی کیفیت نیز به عنوان عامل مهم دیگری در نظر گرفته میشود.
برای مثال، اگر کارفرما بخواهد پروژه زودتر از زمان برنامهریزیشده به پایان برسد، ممکن است نیاز به افزایش نیروی انسانی، افزایش شیفت کاری یا استفاده از تجهیزات بیشتر باشد که میتواند هزینه پروژه را افزایش دهد.
بنابراین تغییر در یکی از محدودیتها میتواند روی سایر عناصر تأثیر بگذارد.
جدول مثلث پروژه
| عامل | مفهوم |
| زمان | مدت موردنیاز برای تکمیل پروژه |
| هزینه | بودجه و منابع مالی پروژه |
| محدوده | میزان و نوع کارهایی که باید انجام شوند |
| کیفیت | سطح عملکرد و مشخصات مورد انتظار |
مدیریت پروژه در صنعت ساختمان
مدیریت پروژه در صنعت ساختمان پیچیدگی زیادی دارد، زیرا تعداد زیادی از عوامل به صورت همزمان در پروژه فعالیت میکنند.
در یک پروژه ساختمانی ممکن است افراد و مجموعههای زیر حضور داشته باشند:
- کارفرما
- مدیر پروژه
- مدیر کارگاه
- مهندس عمران
- مهندس معماری
- مهندس برق
- مهندس مکانیک
- دفتر فنی
- واحد کنترل پروژه
- واحد کنترل کیفیت
- واحد HSE
- پیمانکار اصلی
- پیمانکاران جزء
- تأمینکنندگان مصالح
- مشاور
- ناظر
- نیروهای اجرایی
هماهنگ کردن این مجموعه نیازمند مدیریت دقیق است.
وظایف مدیر پروژه چیست؟
مدیر پروژه یکی از مهمترین نقشها در پروژه است و معمولاً مسئول هماهنگی کلی پروژه و هدایت آن در مسیر اهداف تعیینشده است.
مهمترین وظایف مدیر پروژه عبارتاند از:
- برنامهریزی کلی پروژه
- مدیریت منابع
- هماهنگی بین عوامل
- مدیریت هزینه
- مدیریت زمان
- مدیریت قراردادها
- مدیریت ریسک
- مدیریت تغییرات
- نظارت بر کیفیت
- ارتباط با کارفرما
- تصمیمگیری
- حل مسائل پروژه
- مدیریت جلسات
- پیگیری پیشرفت
- مدیریت پیمانکاران
- بررسی گزارشهای پروژه
مدیر پروژه الزاماً شخصی نیست که تمام عملیات تخصصی پروژه را خودش انجام دهد. وظیفه اصلی او هدایت و هماهنگی سیستم پروژه است.
مدیر پروژه چه مهارتهایی باید داشته باشد؟
مدیریت پروژه فقط به دانش فنی محدود نمیشود.
یک مدیر پروژه موفق باید مجموعهای از مهارتهای فنی، مدیریتی و ارتباطی داشته باشد.
مهارتهای مهم مدیر پروژه
| مهارت | اهمیت |
| برنامهریزی | بسیار زیاد |
| مدیریت زمان | بسیار زیاد |
| مدیریت هزینه | زیاد |
| ارتباطات | بسیار زیاد |
| مذاکره | بسیار زیاد |
| حل مسئله | بسیار زیاد |
| مدیریت ریسک | زیاد |
| مدیریت تیم | بسیار زیاد |
| تصمیمگیری | بسیار زیاد |
| دانش فنی | زیاد |
| مدیریت قرارداد | زیاد |
| گزارشخوانی | زیاد |
کنترل پروژه چیست؟
کنترل پروژه یا Project Control فرآیندی است که طی آن عملکرد واقعی پروژه اندازهگیری، ثبت، تحلیل و با برنامهها و اهداف تعیینشده مقایسه میشود تا انحرافات شناسایی و اطلاعات لازم برای تصمیمگیری و اصلاح مسیر پروژه فراهم شود.
به بیان ساده، کنترل پروژه میخواهد بداند:
«پروژه قرار بود کجا باشد و الان کجاست؟»
برای مثال اگر طبق برنامه قرار بوده تا پایان ماه ششم، ۳۵ درصد پروژه اجرا شده باشد اما میزان پیشرفت واقعی فقط ۲۷ درصد باشد، کنترل پروژه باید این اختلاف را شناسایی کند.
اما کار کنترل پروژه فقط محاسبه درصد پیشرفت نیست.
کنترل پروژه شامل موضوعاتی مانند:
- برنامهریزی
- زمانبندی
- تهیه گزارش
- کنترل زمان
- کنترل هزینه
- اندازهگیری پیشرفت
- تحلیل انحرافات
- پیشبینی وضعیت آینده
- کنترل منابع
- مدیریت اطلاعات پروژه
است.
کنترل پروژه چه تفاوتی با برنامهریزی پروژه دارد؟
برنامهریزی پروژه بیشتر به این سؤال پاسخ میدهد:
«قرار است پروژه چگونه اجرا شود؟»
کنترل پروژه بیشتر به این سؤال پاسخ میدهد:
«پروژه در عمل چگونه در حال اجراست؟»
برنامهریزی، مسیر مورد انتظار را مشخص میکند و کنترل پروژه عملکرد واقعی را با آن مسیر مقایسه میکند.
به همین دلیل این دو حوزه کاملاً به یکدیگر وابستهاند.
بدون برنامه، کنترل پروژه معنای محدودی پیدا میکند؛ زیرا چیزی برای مقایسه وجود ندارد.

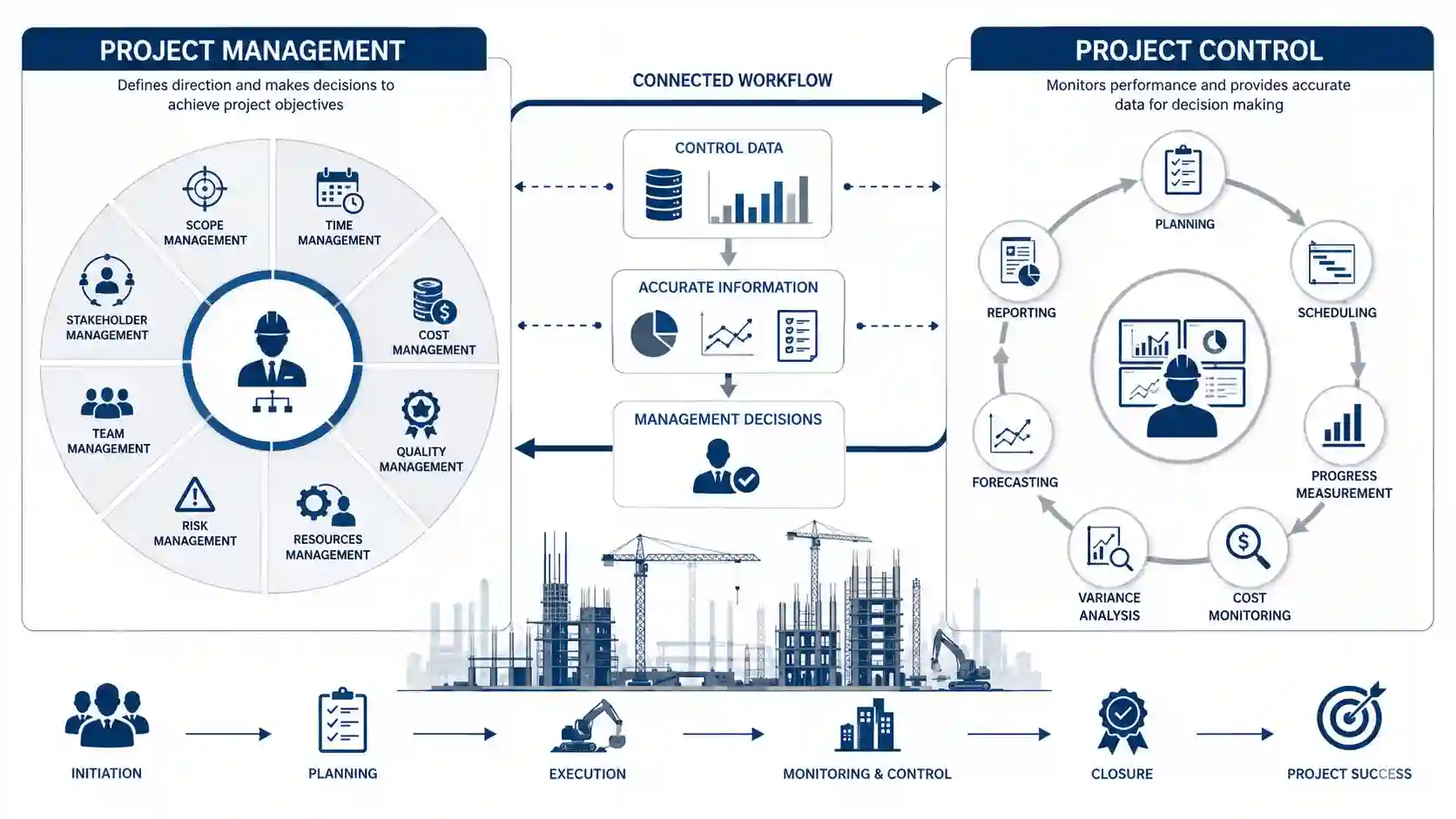

تفاوت مدیریت پروژه و کنترل پروژه چیست؟
مهمترین تفاوت این دو را میتوان در دامنه مسئولیت و نوع فعالیت مشاهده کرد.
مدیریت پروژه یک حوزه گسترده است که تمام پروژه را در بر میگیرد.
کنترل پروژه یکی از حوزههای تخصصی مرتبط با مدیریت پروژه است که تمرکز بیشتری بر زمان، هزینه، پیشرفت، برنامه و عملکرد دارد.
به زبان ساده:
مدیریت پروژه یعنی هدایت پروژه؛ کنترل پروژه یعنی اندازهگیری و تحلیل وضعیت پروژه برای کمک به هدایت بهتر آن.
جدول تفاوت مدیریت پروژه و کنترل پروژه
| معیار | مدیریت پروژه | کنترل پروژه |
| ماهیت | مدیریتی و تصمیممحور | تحلیلی و کنترلی |
| حوزه فعالیت | کل پروژه | عمدتاً زمان، هزینه و پیشرفت |
| مسئول اصلی | مدیر پروژه | مدیر/کارشناس کنترل پروژه |
| تمرکز | هدایت پروژه | اندازهگیری و تحلیل عملکرد |
| تصمیمگیری | مستقیم | بیشتر ارائه اطلاعات و تحلیل |
| ارتباط با کارفرما | بسیار زیاد | معمولاً غیرمستقیم یا تخصصی |
| مدیریت تیم | مستقیمتر | محدودتر |
| برنامهریزی | سطح کلان و اجرایی | تهیه و بهروزرسانی برنامه |
| گزارشدهی | استفاده از گزارشها | تهیه و تحلیل گزارشها |
| مدیریت ریسک | مستقیم | تحلیل و گزارش آثار زمانی و مالی |
| کنترل هزینه | تصمیمگیری و مدیریت | پایش و تحلیل |
| کنترل زمان | مدیریت تأخیر | اندازهگیری و تحلیل تأخیر |
یک مثال ساده برای درک تفاوت
فرض کنیم پروژه ساخت یک مجتمع مسکونی ۱۵ طبقه داریم.
طبق برنامه باید در پایان ماه دوازدهم، عملیات اسکلت به پایان رسیده باشد.
اما در پایان ماه دوازدهم مشخص میشود که فقط ۸۰ درصد اسکلت اجرا شده است.
کنترل پروژه ابتدا این مسئله را شناسایی میکند، میزان انحراف را محاسبه میکند، دلایل تأخیر را بررسی میکند و تأثیر آن را روی زمان پایان پروژه تحلیل میکند.
برای مثال ممکن است مشخص شود:
- تأمین میلگرد تأخیر داشته است.
- جرثقیل پروژه چند روز از کار افتاده است.
- تعداد نیروهای اجرایی کمتر از برنامه بوده است.
- نقشههای اجرایی با تأخیر ابلاغ شدهاند.
سپس این اطلاعات در قالب گزارش به مدیریت پروژه ارائه میشود.
مدیریت پروژه بر اساس این اطلاعات تصمیم میگیرد که چه اقدامی انجام شود.
مثلاً:
- افزایش تعداد نیروها
- تغییر پیمانکار
- افزایش شیفت کاری
- تغییر ترتیب فعالیتها
- تأمین سریعتر مصالح
- مذاکره با کارفرما
- اصلاح برنامه اجرایی
در نتیجه، کنترل پروژه وضعیت را اندازهگیری و تحلیل میکند و مدیریت پروژه درباره اقدام و تصمیم نقش اصلی دارد.

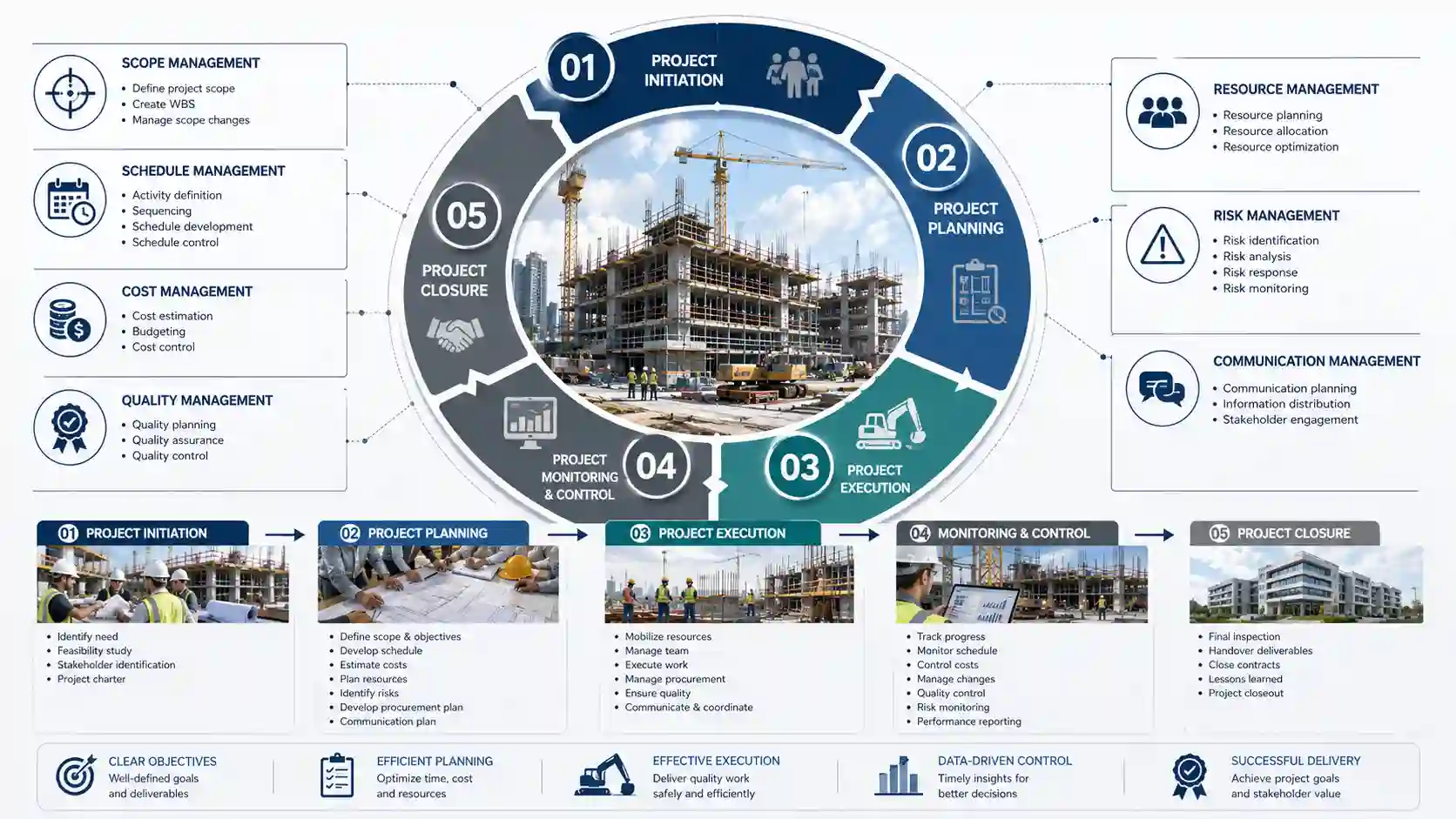

فرآیند مدیریت پروژه از ابتدا تا پایان
یک پروژه را میتوان به چند مرحله اصلی تقسیم کرد.
مرحله اول: آغاز پروژه
در این مرحله هدف پروژه مشخص میشود.
سؤالات اصلی عبارتاند از:
- پروژه چرا باید اجرا شود؟
- چه نیازی را برطرف میکند؟
- خروجی پروژه چیست؟
- کارفرما چه انتظاری دارد؟
- بودجه اولیه چقدر است؟
- محدودیتهای اصلی چیست؟
مرحله دوم: برنامهریزی
یکی از مهمترین مراحل پروژه برنامهریزی است.
در این مرحله مواردی مانند:
- محدوده پروژه
- ساختار شکست کار
- زمانبندی
- بودجه
- منابع
- ریسکها
- کیفیت
- ارتباطات
- تأمین
- مسئولیتها
مشخص میشوند.
ساختار شکست کار یا WBS چیست؟
WBS مخفف Work Breakdown Structure است.
ساختار شکست کار روشی برای تقسیم پروژه به بخشها و فعالیتهای کوچکتر و قابل مدیریت است.
برای مثال پروژه ساخت ساختمان را میتوان به بخشهای زیر تقسیم کرد:
پروژه ساختمان
→ تجهیز کارگاه
→ عملیات خاکی
→ فونداسیون
→ اسکلت
→ دیوارچینی
→ تأسیسات
→ نما
→ نازککاری
→ محوطهسازی
→ تحویل
هرکدام از این بخشها نیز میتوانند به فعالیتهای جزئیتر تقسیم شوند.
WBS پایه بسیار مهمی برای برنامهریزی و کنترل پروژه محسوب میشود.
زمانبندی پروژه چیست؟
زمانبندی یعنی مشخص کردن اینکه هر فعالیت پروژه:
- چه زمانی شروع شود؟
- چه زمانی تمام شود؟
- چه مدت طول بکشد؟
- به کدام فعالیت وابسته باشد؟
- چه منابعی نیاز داشته باشد؟
یکی از ابزارهای رایج در این حوزه نمودار گانت است.
نمودار گانت چیست؟
نمودار گانت یک ابزار تصویری برای نمایش فعالیتهای پروژه در طول زمان است.
در یک نمودار گانت، فعالیتها معمولاً در محور عمودی و زمان در محور افقی نمایش داده میشود.
این نمودار به مدیران کمک میکند توالی فعالیتها و مدت زمان آنها را بهتر مشاهده کنند.
مسیر بحرانی چیست؟
مسیر بحرانی یا Critical Path مجموعهای از فعالیتهای وابسته است که تأخیر در آنها میتواند مستقیماً زمان پایان پروژه را به تأخیر بیندازد.
شناخت مسیر بحرانی برای کنترل زمان پروژه بسیار مهم است.
اگر یک فعالیت در مسیر بحرانی دو هفته تأخیر داشته باشد و امکان جبران آن وجود نداشته باشد، ممکن است تاریخ پایان پروژه نیز دو هفته عقب بیفتد.
کنترل زمان پروژه
یکی از وظایف اصلی کنترل پروژه، پایش وضعیت زمانی پروژه است.
در این بخش مواردی مانند:
- برنامه اولیه
- برنامه بهروزشده
- پیشرفت واقعی
- تأخیرات
- فعالیتهای بحرانی
- تاریخ پایان
- پیشبینی پایان پروژه
بررسی میشوند.
کنترل هزینه پروژه
پروژهها علاوه بر زمان، باید از نظر مالی نیز کنترل شوند.
کنترل هزینه شامل بررسی مواردی مانند:
- بودجه اولیه
- هزینه واقعی
- هزینه تعهدشده
- هزینه پیشبینیشده
- پرداختها
- صورتوضعیتها
- هزینه مصالح
- هزینه نیروی انسانی
- هزینه تجهیزات
است.
مفهوم درصد پیشرفت پروژه
درصد پیشرفت یکی از شاخصهای مهم کنترل پروژه است.
اما محاسبه درصد پیشرفت باید بر اساس روش مشخص و قابل دفاع انجام شود.
برای مثال، نمیتوان صرفاً با مشاهده کارگاه گفت «به نظر میرسد پروژه ۵۰ درصد پیشرفت کرده است».
باید فعالیتها، وزن آنها و میزان انجام واقعی بررسی شوند.
پیشرفت فیزیکی چیست؟
پیشرفت فیزیکی میزان انجام واقعی فعالیتهای پروژه نسبت به کل فعالیتهای تعریفشده را نشان میدهد.
برای مثال اگر اجرای فونداسیون ۱۰ درصد وزن کل پروژه را داشته باشد و کاملاً انجام شده باشد، این بخش ۱۰ درصد در پیشرفت کل پروژه سهم خواهد داشت.
البته روش وزندهی باید با ساختار پروژه و قرارداد سازگار باشد.
پیشرفت برنامهای و واقعی
دو مفهوم مهم در کنترل پروژه عبارتاند از:
پیشرفت برنامهای
و
پیشرفت واقعی
فرض کنیم طبق برنامه باید پروژه تا پایان ماه هشتم به ۶۰ درصد برسد، اما پیشرفت واقعی ۵۲ درصد است.
در این حالت پروژه از نظر پیشرفت زمانی عقب است.
انحراف پروژه چیست؟
انحراف یعنی تفاوت میان وضعیت برنامهریزیشده و وضعیت واقعی پروژه.
انحراف میتواند در:
- زمان
- هزینه
- پیشرفت
- منابع
- کیفیت
- محدوده
ایجاد شود.
کنترل پروژه وظیفه دارد این انحرافات را شناسایی و تحلیل کند.
شاخصهای مهم کنترل پروژه
یکی از مباحث مهم در کنترل پروژه، استفاده از شاخصهای عملکرد است.
دو شاخص شناختهشده در مدیریت ارزش کسبشده عبارتاند از:
SPI برای بررسی عملکرد زمانی
و
CPI برای بررسی عملکرد هزینهای.
در سادهترین بیان:
SPI = EV / PV
CPI = EV / AC
که در آن:
- EV = ارزش کسبشده
- PV = ارزش برنامهریزیشده
- AC = هزینه واقعی
اگر SPI کمتر از ۱ باشد، پروژه از نظر برنامه زمانی عقبتر از وضعیت برنامهریزیشده قرار دارد.
اگر CPI کمتر از ۱ باشد، عملکرد هزینهای پروژه نامطلوبتر از برنامه پایه است.
این شاخصها ابزارهای تحلیلی هستند و تفسیر آنها باید با شرایط واقعی پروژه انجام شود.
مدیریت ریسک در پروژه
هیچ پروژهای بدون ریسک نیست.
در پروژه ساختمانی ممکن است ریسکهایی مانند موارد زیر وجود داشته باشند:
- افزایش قیمت مصالح
- کمبود نیروی متخصص
- تأخیر در تأمین مصالح
- تغییر نقشه
- تغییر مقررات
- شرایط نامناسب آبوهوایی
- مشکلات مالی کارفرما
- اختلاف قراردادی
- حوادث کارگاهی
- مشکلات ژئوتکنیکی
مدیریت پروژه باید این ریسکها را شناسایی و برای آنها برنامه داشته باشد.
کنترل پروژه چه نقشی در مدیریت ریسک دارد؟
کنترل پروژه میتواند اثر ریسکها را بر زمان و هزینه شناسایی و اندازهگیری کند.
برای مثال اگر تأخیر در تأمین آسانسور باعث شود فعالیتهای بعدی نیز عقب بیفتند، واحد کنترل پروژه میتواند تأثیر این اتفاق را روی برنامه زمانبندی بررسی کند.
اما تصمیمگیری برای نحوه برخورد با ریسک معمولاً در سطح مدیریت پروژه انجام میشود.
گزارش کنترل پروژه چیست؟
گزارش کنترل پروژه سندی است که وضعیت پروژه را در یک بازه زمانی مشخص نشان میدهد.
گزارش میتواند شامل مواردی مانند:
- درصد پیشرفت
- وضعیت زمانی
- وضعیت مالی
- فعالیتهای انجامشده
- فعالیتهای آینده
- انحرافات
- مشکلات
- ریسکها
- اقدامات اصلاحی
- نمودارهای پیشرفت
باشد.
گزارش روزانه پروژه
گزارش روزانه معمولاً اطلاعات مربوط به فعالیتهای انجامشده در یک روز مشخص را ثبت میکند.
مواردی مانند:
- تعداد نیروها
- تجهیزات
- مصالح
- فعالیتهای اجرایی
- شرایط آبوهوا
- مشکلات کارگاه
- توقفها
- حوادث
- عملیات انجامشده
میتوانند در گزارش روزانه ثبت شوند.
این گزارشها یکی از منابع مهم اطلاعات برای کنترل پروژه هستند.
گزارش هفتگی پروژه
گزارش هفتگی معمولاً تصویر جامعتری از عملکرد پروژه در یک هفته ارائه میدهد.
در این گزارش میتوان موارد زیر را بررسی کرد:
- فعالیتهای انجامشده
- پیشرفت هفتگی
- برنامه هفته بعد
- مشکلات
- تأخیرات
- نیازهای منابع
- وضعیت تأمین
- تصمیمات مدیریتی
گزارش ماهانه پروژه
گزارش ماهانه یکی از مهمترین گزارشهای پروژه است و معمولاً برای ارائه تصویری جامع از وضعیت پروژه استفاده میشود.
این گزارش میتواند شامل:
- پیشرفت تجمعی
- برنامه و عملکرد واقعی
- وضعیت هزینه
- وضعیت قرارداد
- وضعیت منابع
- ریسکها
- تغییرات
- مشکلات
- پیشبینی آینده پروژه
باشد.
نرمافزارهای مدیریت و کنترل پروژه
امروزه نرمافزارها نقش مهمی در مدیریت پروژه دارند.
برخی ابزارهای رایج عبارتاند از:
- Microsoft Project
- Primavera P6
- Excel
- Power BI
- ابزارهای مدیریت اسناد
- نرمافزارهای ERP
- نرمافزارهای مدیریت ساخت
در پروژههای بزرگ ساختمانی، Primavera P6 یکی از ابزارهای شناختهشده برای برنامهریزی و کنترل زمانبندی است.
Excel نیز همچنان برای تهیه گزارشها، تحلیل دادهها، کنترل هزینه و ساخت داشبوردهای پروژه بسیار مورد استفاده قرار میگیرد.
آیا یادگیری MSP برای کنترل پروژه کافی است؟
خیر.
یادگیری یک نرمافزار به تنهایی به معنی یادگیری کنترل پروژه نیست.
کارشناس کنترل پروژه باید مفاهیمی مانند:
- WBS
- زمانبندی
- روابط فعالیتها
- مسیر بحرانی
- Baseline
- درصد پیشرفت
- تحلیل انحراف
- کنترل هزینه
- مدیریت ریسک
- گزارشگیری
را نیز بداند.
نرمافزار فقط ابزار اجرای این مفاهیم است.
آیا Primavera بهتر از MSP است؟
این سؤال پاسخ مطلق ندارد.
هر دو نرمافزار کاربردهای خود را دارند و انتخاب ابزار به اندازه پروژه، پیچیدگی برنامه، ساختار سازمان و نیازهای پروژه بستگی دارد.
در پروژههای بزرگ و پیچیده، Primavera P6 کاربرد گستردهای دارد؛ در پروژههای کوچکتر یا محیطهای آموزشی، MSP نیز میتواند ابزار مناسبی باشد.
مهمتر از نام نرمافزار، توانایی کاربر در برنامهریزی و تحلیل پروژه است.
مدیریت پروژه بهتر است یا کنترل پروژه؟
اگر به مدیریت، رهبری، مذاکره، تصمیمگیری و ارتباط با افراد علاقه دارید، مدیریت پروژه میتواند مسیر مناسبی برای شما باشد.
اگر به تحلیل داده، برنامهریزی، زمانبندی، گزارشگیری، اعداد و تحلیل عملکرد علاقه بیشتری دارید، کنترل پروژه ممکن است انتخاب مناسبتری باشد.
اما این دو مسیر کاملاً از هم جدا نیستند.
بسیاری از مدیران پروژه کار خود را از کنترل پروژه، دفتر فنی یا برنامهریزی شروع کردهاند.
مسیر شغلی کنترل پروژه
یک مسیر معمول میتواند به شکل زیر باشد:
کارآموز کنترل پروژه
↓
کارشناس کنترل پروژه
↓
کارشناس ارشد کنترل پروژه
↓
سرپرست کنترل پروژه
↓
مدیر کنترل پروژه
↓
مدیر پروژه
البته مسیر شغلی افراد به شرکت، تخصص، تجربه و مهارتهای مدیریتی آنها بستگی دارد.
مسیر شغلی مدیریت پروژه
یک مسیر احتمالی:
مهندس / کارشناس پروژه
↓
سرپرست یا مسئول بخش
↓
مدیر پروژه
↓
مدیر ارشد پروژه
↓
مدیر برنامه یا مدیر پروژههای متعدد
برای رسیدن به سطوح مدیریتی بالاتر، تجربه اجرایی، دانش قراردادی، توانایی مذاکره و مهارت رهبری اهمیت بسیار زیادی پیدا میکند.
برای کنترل پروژه چه چیزهایی یاد بگیریم؟
اگر هدف شما ورود به حوزه کنترل پروژه در صنعت ساختمان است، پیشنهاد میشود یادگیری را به ترتیب زیر پیش ببرید:
مرحله اول: مفاهیم پایه پروژه
- پروژه چیست؟
- انواع قرارداد
- WBS
- فعالیت
- منابع
- مدت زمان
- روابط فعالیتها
مرحله دوم: زمانبندی
- نمودار گانت
- روابط FS، SS، FF و SF
- Lag و Lead
- مسیر بحرانی
- Float
- Baseline
مرحله سوم: نرمافزار
- MSP
- Primavera P6
- Excel
مرحله چهارم: کنترل پروژه
- پیشرفت
- گزارشگیری
- تحلیل انحراف
- کنترل هزینه
- کنترل منابع
- پیشبینی
مرحله پنجم: مباحث پیشرفته
- Earned Value
- مدیریت ریسک
- تحلیل تأخیرات
- Claim
- مدیریت قرارداد
- داشبوردهای مدیریتی
برای مدیریت پروژه چه چیزهایی یاد بگیریم؟
برای ورود حرفهای به مدیریت پروژه بهتر است علاوه بر کنترل پروژه، موضوعات زیر را نیز یاد بگیرید:
- مدیریت تیم
- مدیریت قرارداد
- مدیریت مالی
- مدیریت ریسک
- مدیریت کیفیت
- مدیریت منابع
- مذاکره
- ارتباطات
- مدیریت ذینفعان
- حل تعارض
- تصمیمگیری
- مدیریت تغییرات
- مدیریت ادعاها
- اصول حقوقی قراردادها
رابطه مدیر پروژه و کنترل پروژه
مدیر پروژه و کنترل پروژه نباید دو واحد جدا و بیارتباط باشند.
کنترل پروژه بدون ارتباط با مدیریت پروژه ممکن است صرفاً به تولید گزارش تبدیل شود.
از طرف دیگر، مدیریت پروژه بدون اطلاعات دقیق کنترل پروژه ممکن است بر اساس برداشتهای شخصی تصمیمگیری کند.
رابطه صحیح باید به شکل زیر باشد:
جمعآوری اطلاعات → تحلیل → گزارش → تصمیمگیری → اقدام اصلاحی → پایش مجدد
این چرخه باعث میشود کنترل پروژه به یک ابزار واقعی برای مدیریت تبدیل شود.
اشتباهات رایج در کنترل پروژه
یکی از اشتباهات رایج این است که کنترل پروژه را فقط تهیه گزارش بدانیم.
کنترل پروژه حرفهای باید بتواند از دادهها اطلاعات قابل تصمیمگیری استخراج کند.
اشتباه دیگر این است که گزارشها بدون تحلیل ارائه شوند.
برای مثال نوشتن «پروژه ۱۰ درصد عقب است» به تنهایی کافی نیست.
باید مشخص شود:
- چرا عقب است؟
- از چه زمانی عقب افتاده؟
- کدام فعالیتها باعث آن شدهاند؟
- تأخیر چقدر است؟
- چه اثری بر پایان پروژه دارد؟
- آیا قابل جبران است؟
- راهکار چیست؟
اشتباهات رایج در مدیریت پروژه
مدیریت پروژه نیز با خطاهای متداولی مواجه است.
از جمله:
- برنامهریزی ضعیف
- نبود ساختار مسئولیت
- تصمیمگیری دیرهنگام
- ارتباطات ضعیف
- نادیده گرفتن ریسکها
- کنترل ضعیف قرارداد
- بیتوجهی به کیفیت
- تغییرات بدون کنترل
- وابستگی بیش از حد به افراد
- نداشتن مستندات مناسب
تفاوت مدیر پروژه و مدیر کارگاه
این دو عنوان نیز گاهی با یکدیگر اشتباه گرفته میشوند.
مدیر پروژه معمولاً مسئولیت گستردهتری دارد و پروژه را از منظر زمان، هزینه، قرارداد، منابع، کیفیت و ارتباط با ذینفعان مدیریت میکند.
مدیر کارگاه بیشتر بر عملیات اجرایی و فعالیتهای روزانه کارگاه تمرکز دارد.
البته شرح وظایف دقیق آنها به ساختار سازمان و نوع قرارداد پروژه بستگی دارد.
تفاوت کنترل پروژه و دفتر فنی
کنترل پروژه بیشتر بر:
- برنامه
- زمان
- پیشرفت
- هزینه
- گزارش
- تحلیل
تمرکز دارد.
دفتر فنی معمولاً در موضوعاتی مانند:
- نقشهها
- متره
- برآورد
- صورتوضعیت
- اسناد فنی
- RFI
- تغییرات
- مستندات اجرایی
نقش دارد.
البته در پروژههای مختلف مرز وظایف میتواند متفاوت باشد.
جدول مقایسه وظایف مدیر پروژه و کارشناس کنترل پروژه
| فعالیت | مدیر پروژه | کنترل پروژه |
| برنامهریزی کلان | ✓ | همکاری |
| تهیه برنامه زمانبندی | نظارت | ✓ |
| بهروزرسانی برنامه | نظارت | ✓ |
| کنترل پیشرفت | نظارت | ✓ |
| تحلیل انحراف | تصمیمگیری | ✓ |
| مدیریت منابع | ✓ | تحلیل و گزارش |
| مدیریت قرارداد | ✓ | همکاری |
| مدیریت ریسک | ✓ | تحلیل آثار |
| ارتباط با کارفرما | ✓ | همکاری |
| تهیه گزارش پیشرفت | دریافت و بررسی | ✓ |
| تصمیمگیری اصلاحی | ✓ | پیشنهاد |
| مدیریت تیم | ✓ | محدودتر |
| کنترل هزینه | ✓ | پایش و تحلیل |
چکلیست ورود به حوزه کنترل پروژه
اگر قصد دارید وارد بازار کار کنترل پروژه شوید، این مسیر میتواند نقطه شروع مناسبی باشد:
- مفاهیم پایه پروژه را یاد بگیرم.
- WBS را یاد بگیرم.
- ساختار فعالیتها را بشناسم.
- روابط فعالیتها را یاد بگیرم.
- نمودار گانت را درک کنم.
- مسیر بحرانی را یاد بگیرم.
- MSP را یاد بگیرم.
- Primavera P6 را یاد بگیرم.
- Excel را حرفهای یاد بگیرم.
- مفهوم Baseline را یاد بگیرم.
- پیشرفت پروژه را یاد بگیرم.
- کنترل هزینه را یاد بگیرم.
- Earned Value را یاد بگیرم.
- گزارشگیری پروژه را تمرین کنم.
- با پروژه واقعی تمرین کنم.
چکلیست ورود به مدیریت پروژه
- سابقه اجرایی کسب کنم.
- برنامهریزی پروژه را یاد بگیرم.
- کنترل پروژه را بشناسم.
- مدیریت قرارداد را یاد بگیرم.
- مدیریت ریسک را یاد بگیرم.
- مدیریت هزینه را یاد بگیرم.
- مهارت مذاکره تقویت کنم.
- مهارت ارتباطی تقویت کنم.
- مدیریت تیم را یاد بگیرم.
- مدیریت تعارض را تمرین کنم.
- تصمیمگیری در شرایط بحرانی را یاد بگیرم.
- با نرمافزارهای پروژه کار کنم.
- تجربه واقعی پروژه کسب کنم.
سوالات متداول
مدیریت پروژه چیست؟
کنترل پروژه چیست؟
تفاوت مدیریت پروژه و کنترل پروژه چیست؟
آیا کنترل پروژه زیرمجموعه مدیریت پروژه است؟
مدیر پروژه مهمتر است یا کنترل پروژه؟
برای کنترل پروژه چه نرمافزارهایی باید یاد گرفت؟
آیا برای ورود به کنترل پروژه باید مهندس عمران باشیم؟
آیا کنترل پروژه شغل خوبی است؟
آیا مدیر پروژه باید کنترل پروژه را بلد باشد؟
تفاوت کنترل پروژه و برنامهریزی چیست؟
جمعبندی نهایی
مدیریت پروژه و کنترل پروژه دو مفهوم نزدیک اما متفاوت هستند که در پروژههای ساختمانی و عمرانی نقش بسیار مهمی دارند. مدیریت پروژه نگاه جامعتری به پروژه دارد و موضوعاتی مانند محدوده، زمان، هزینه، کیفیت، منابع، ریسک، قرارداد، تیم و ذینفعان را مدیریت میکند. در مقابل، کنترل پروژه بیشتر روی برنامهریزی و زمانبندی، اندازهگیری پیشرفت، کنترل هزینه، تحلیل انحرافات، پیشبینی وضعیت آینده و تهیه گزارشهای مدیریتی تمرکز دارد.
اگر بخواهیم این تفاوت را در یک جمله خلاصه کنیم، میتوان گفت:
کنترل پروژه به مدیر پروژه میگوید پروژه در چه وضعیتی قرار دارد و مدیریت پروژه تصمیم میگیرد برای رسیدن به هدف پروژه چه اقدامی انجام شود.
در یک پروژه حرفهای، این دو حوزه نباید از یکدیگر جدا باشند. کنترل پروژه بدون مدیریت میتواند به تولید گزارشهای متعدد بدون اقدام عملی تبدیل شود و مدیریت پروژه بدون کنترل و اطلاعات دقیق نیز ممکن است تصمیمهایی بگیرد که بر اساس واقعیتهای پروژه نباشند.
برای فردی که قصد ورود به صنعت ساختمان دارد، یادگیری کنترل پروژه میتواند یک نقطه شروع بسیار مناسب باشد؛ زیرا فرد با مفاهیمی مانند برنامهریزی، زمانبندی، منابع، هزینه، پیشرفت، گزارشدهی و تحلیل پروژه آشنا میشود. پس از کسب تجربه، امکان حرکت به سمت مدیریت پروژه نیز وجود دارد. از طرف دیگر، افرادی که هدفشان مدیریت پروژه است، بهتر است اصول کنترل پروژه را نیز به خوبی یاد بگیرند؛ زیرا مدیر پروژهای که نتواند وضعیت واقعی پروژه را از روی دادهها و گزارشها تشخیص دهد، در تصمیمگیری با محدودیت جدی مواجه خواهد شد.
در نهایت، موفقیت پروژه نتیجه همکاری چندین حوزه است و مدیریت پروژه و کنترل پروژه باید در کنار دفتر فنی، اجرا، کنترل کیفیت، HSE، تدارکات، قراردادها و مدیریت مالی فعالیت کنند تا پروژه بتواند با کیفیت مناسب، هزینه قابل قبول و زمانبندی کنترلشده به نتیجه برسد.
