اجرای سقف در اسکلت بتنی
اجرای سقف اسکلت بتنی، یکی از مهمترین مراحل ساخت یک ساختمان است؛ مرحلهای که کیفیت اجرای آن میتواند مستقیماً بر ایمنی، دوام، عملکرد سازهای و حتی کیفیت نهایی معماری ساختمان تأثیر بگذارد. برخلاف تصور اولیه، اجرای سقف فقط به چیدن قالبها، بستن میلگردها و ریختن بتن محدود نمیشود. در یک پروژه اصولی، عملیات اجرای سقف از بررسی نقشههای سازه و معماری آغاز شده و تا کنترل بتن، عملآوری، بازکردن قالبها و کنترل نهایی ادامه پیدا میکند.
در ساختمانهای دارای اسکلت بتنآرمه، سقف وظایف متعددی بر عهده دارد. سقف علاوه بر تحمل بارهای مرده و زنده، باید بتواند بارها را به تیرها و سپس به ستونها منتقل کند و در نهایت نیروها را به سیستم مقاوم ساختمان برساند. از طرف دیگر، سقف در عملکرد یکپارچه ساختمان در برابر نیروهای جانبی نیز اهمیت زیادی دارد. بنابراین هرگونه اشتباه در ضخامت سقف، آرایش میلگردها، محل وصلهها، تأمین کاور بتن، اجرای تیرها، قالببندی یا بتنریزی میتواند پیامدهایی فراتر از یک ایراد ظاهری داشته باشد.
در این مقاله قرار است اجرای سقف در اسکلت بتنی را به شکل مرحلهبهمرحله و کاربردی بررسی کنیم؛ بهگونهای که یک دانشجوی عمران، مهندس تازهکار، کارشناس دفتر فنی، ناظر یا حتی فردی که میخواهد فرآیند ساخت ساختمان را بهتر بشناسد، بتواند تصویر روشنی از این عملیات به دست آورد.
نکته مهم: جزئیات اجرایی مانند ضخامت سقف، قطر و فاصله میلگردها، ابعاد تیرها، طول مهاری و وصله، نوع قالب، مقدار خیز منفی و زمان بازکردن قالبها باید بر اساس نقشههای مصوب سازه، مشخصات فنی پروژه و مقررات و آییننامههای لازم تعیین شوند و نباید صرفاً از مقادیر عمومی این مقاله برای اجرای یک پروژه واقعی استفاده شود.
سقف در اسکلت بتنی چه وظیفهای دارد؟
پیش از آنکه وارد مراحل اجرای سقف شویم، باید بدانیم اساساً سقف چه نقشی در ساختمان دارد. وقتی در یک ساختمان راه میرویم، معمولاً سقف را بهعنوان سطحی افقی بین طبقات میبینیم؛ اما از دید مهندسی سازه، سقف یکی از اجزای مهم سیستم باربر ساختمان است. بارهایی مانند وزن افراد، مبلمان، دیوارهای جداکننده، کفسازی، تأسیسات و سایر بارهای بهرهبرداری ابتدا به سقف وارد میشوند و سقف این بارها را به اعضای باربر منتقل میکند.
در یک سیستم بتنآرمه، نحوه انتقال بار به نوع سقف بستگی دارد. برای مثال، در یک سقف تیرچهبلوک، بخش قابل توجهی از بار توسط تیرچهها و دال بتنی روی آنها به تیرهای سازهای منتقل میشود. در سقفهای دال بتنی، رفتار صفحهای دال اهمیت بیشتری پیدا میکند و نحوه انتقال بار به تیرها یا ستونها تابع سیستم سازهای است.
اما نقش سقف فقط تحمل بارهای قائم نیست. در طراحی لرزهای ساختمان، سقف میتواند بهعنوان یک دیافراگم افقی عمل کند و نیروهای جانبی را بین اجزای مقاوم در برابر زلزله توزیع کند. به همین دلیل اجرای صحیح اتصال سقف به تیرها و سایر اجزای سازه اهمیت زیادی دارد.
یکی از نکات مهم در اجرای سقف این است که نباید هیچ بخش از عملیات اجرایی را جدا از سایر اجزای سازه دید. برای مثال، آرماتورگذاری سقف با جزئیات تیرها ارتباط دارد؛ محل بازشوهای تأسیساتی با معماری و سازه مرتبط است؛ ارتفاع قالببندی با تراز طبقه و ارتفاع تیرها ارتباط دارد و حتی نحوه بتنریزی میتواند بر عملکرد نهایی سقف تأثیر بگذارد.
بنابراین میتوان گفت اجرای سقف یک زنجیره بههمپیوسته از عملیات مهندسی و اجرایی است که باید بر اساس نقشهها و ترتیب مشخص انجام شود.
انواع سقف مورد استفاده در اسکلت بتنی
قبل از شروع اجرای سقف باید مشخص باشد که پروژه از چه سیستم سقفی استفاده میکند. نمیتوان یک روش اجرایی واحد را برای تمام سقفهای ساختمانهای بتنآرمه در نظر گرفت. نوع سقف بر نحوه قالببندی، آرماتوربندی، بتنریزی، تجهیزات مورد نیاز و حتی ترتیب عملیات تأثیر میگذارد.
از جمله سیستمهایی که ممکن است در ساختمانهای بتنآرمه مورد استفاده قرار بگیرند میتوان به سقف تیرچهبلوک، سقف دال بتنی، سقف وافل و برخی سیستمهای دیگر اشاره کرد. هرکدام از این سیستمها جزئیات اجرایی مخصوص خود را دارند.
برای مثال، در سقف تیرچهبلوک، تیرچهها و بلوکهای پرکننده بخش مهمی از عملیات اجرایی هستند. در مقابل، در یک دال بتنی، قالببندی سطح زیرین و آرماتوربندی شبکه دال اهمیت ویژهای پیدا میکند.
سقف وافل نیز از نظر قالببندی و نحوه شکلگیری مقاطع با سقفهای معمولی تفاوت دارد و به قالبهای مخصوص نیاز دارد.
بنابراین اولین مرحله در اجرای سقف این نیست که کارگر قالبها را ببندد؛ بلکه باید ابتدا نقشه سازه و سیستم سقف بهطور کامل بررسی شود.
مرحله اول؛ بررسی نقشههای سازه قبل از اجرای سقف
یکی از مهمترین مراحل اجرای سقف، مرحلهای است که گاهی به دلیل ماهیت غیرکارگاهی آن نادیده گرفته میشود: مطالعه نقشهها.
قبل از شروع عملیات اجرایی باید نقشههای معماری و سازه با یکدیگر تطبیق داده شوند. محل تیرها، ستونها، دیوارهای پیرامونی، بازشوهای راهپله، آسانسور، نورگیرها و سایر بازشوها باید مشخص باشد.
در نقشه سازه باید اطلاعاتی مانند ابعاد تیرها، ضخامت دال یا مشخصات سیستم سقف، میلگردهای اصلی و تقویتی، جزئیات اتصال تیر و ستون، کتیبهها در صورت وجود، محل قطع یا ادامه میلگردها و جزئیات مربوط به بازشوها بررسی شود.
یکی از خطاهای رایج این است که عملیات اجرایی بر اساس نقشهای قدیمی آغاز میشود؛ درحالیکه نقشه سازه در مراحل بعدی اصلاح شده است. این اتفاق میتواند باعث دوبارهکاری جدی شود.
برای همین، قبل از شروع عملیات باید آخرین نسخه نقشههای تأییدشده در اختیار تیم اجرایی و ناظر باشد.
همچنین باید مشخص شود که چه تغییراتی در معماری نسبت به نقشه سازه ایجاد شده است. برای مثال ممکن است در نقشه معماری یک بازشو برای عبور تأسیسات یا کانال ایجاد شده باشد که در نقشه اولیه سازه وجود نداشته است. ایجاد چنین بازشوهایی بدون بررسی مهندس سازه میتواند خطرناک باشد.
مرحله دوم؛ آمادهسازی و کنترل ستونها و تیرهای طبقه
پس از اتمام اجرای ستونهای طبقه و آماده شدن شرایط اجرای سقف، باید وضعیت هندسی اعضای سازه کنترل شود.
محور ستونها، ترازها، ابعاد تیرها و موقعیت آنها باید با نقشهها تطبیق داشته باشد. این مرحله به ظاهر ساده است اما اهمیت زیادی دارد؛ زیرا اگر ستون یا تیر از موقعیت صحیح خود خارج شده باشد، ادامه اجرای سقف میتواند این خطا را تثبیت کند.
در ساختمانهای چندطبقه، کنترل تراز طبقه اهمیت بسیار زیادی دارد. اگر ارتفاع طبقه بهدرستی کنترل نشده باشد، در ادامه کار مشکلاتی مانند کاهش ارتفاع مفید، اختلاف تراز کفها، مشکلات اجرای نما یا تأسیسات و حتی دشواری در نصب درها و پنجرهها ایجاد خواهد شد.
در این مرحله همچنین باید سطح بتن قبلی و محل اتصال اعضای جدید بررسی شود. اگر در محل اتصال بتن جدید به بتن قبلی، عملیات اجرایی خاصی لازم باشد، باید مطابق جزئیات طراحی و مشخصات فنی پروژه انجام شود.
مرحله سوم؛ قالببندی سقف
قالببندی یکی از مهمترین بخشهای اجرای سقف است؛ زیرا قالب در زمان بتنریزی باید وزن بتن تازه، نیروهای ناشی از عملیات اجرایی و بارهای موقت را تحمل کند و شکل هندسی مورد نظر سقف را حفظ کند.
قالببندی میتواند با سیستمهای مختلفی انجام شود. انتخاب سیستم قالب تابع نوع سقف، ارتفاع طبقه، امکانات کارگاه، سرعت مورد نیاز پروژه و جزئیات طراحی است.
در قالببندی باید چند موضوع همزمان کنترل شود: تراز زیر سقف، شاقولی و موقعیت پایهها، فاصله و نحوه مهاربندی پایههای اطمینان، استحکام اتصالات، تمیزی قالب، آببندی مناسب درزها و جلوگیری از تغییر شکل بیش از حد قالب.
یکی از اشتباهات خطرناک در این مرحله، استفاده از پایههای نگهدارنده بدون مهاربندی مناسب است. ممکن است قالب در حالت عادی کاملاً پایدار به نظر برسد اما هنگام بتنریزی، وزن بتن تازه و نیروهای اجرایی باعث تغییر مکان یا حتی ناپایداری آن شود.
همچنین باید توجه داشت که قالب باید هندسه مورد نظر عضو سازهای را ایجاد کند. بنابراین صرفاً محکم بودن قالب کافی نیست؛ ابعاد، تراز و موقعیت آن نیز باید صحیح باشد.
کنترل تراز و خیز قالب سقف
در برخی پروژهها موضوع خیز منفی یا پیشخیز قالب اهمیت پیدا میکند. خیز منفی بهصورت ساده یعنی قالب پیش از بتنریزی با مقدار مشخصی انحنا یا ترازگذاری اجرا میشود تا تغییرشکل پیشبینیشده عضو پس از بارگذاری جبران شود.
اما نکته بسیار مهم این است که مقدار خیز منفی نباید بهصورت تجربی یا بر اساس حدس کارگاهی تعیین شود. مقدار آن باید مطابق نقشهها، محاسبات و دستورالعملهای پروژه باشد.
اگر قالب بیش از اندازه بالا آورده شود، ممکن است تراز نهایی سقف مناسب نباشد. اگر کمتر از مقدار مورد نیاز باشد نیز ممکن است تغییرشکل نهایی سقف بیش از حد انتظار شود.
به همین دلیل کنترل تراز قالب با تجهیزات مناسب اندازهگیری انجام میشود.
مرحله چهارم؛ اجرای آرماتوربندی سقف
پس از آماده شدن قالب، نوبت به اجرای آرماتورهای سقف میرسد. این مرحله از حساسترین بخشهای عملیات اجرایی است؛ زیرا میلگردها باید دقیقاً در موقعیت مشخصشده در نقشه قرار بگیرند.
در یک دال بتنآرمه، میلگردها وظیفه اصلی تحمل کشش را بر عهده دارند. بتن در برابر فشار عملکرد مناسبی دارد اما برای تحمل کشش به آرماتورهای فولادی نیاز دارد.
به همین دلیل، اینکه میلگرد دقیقاً کجا قرار گرفته باشد اهمیت زیادی دارد.
برای مثال، در قسمتهایی از دال که تحت خمش مثبت قرار میگیرند، آرماتورهای کششی در ناحیه پایین قرار میگیرند؛ درحالیکه در نواحی دارای خمش منفی، مانند نزدیکی تکیهگاهها، آرماتورهای کششی میتوانند در قسمت بالای مقطع قرار داشته باشند.
این موضوع نشان میدهد که نمیتوان میلگردهای سقف را صرفاً با نگاه کردن به تعداد آنها کنترل کرد. محل قرارگیری میلگرد در ضخامت سقف نیز به اندازه تعداد و قطر آن اهمیت دارد.

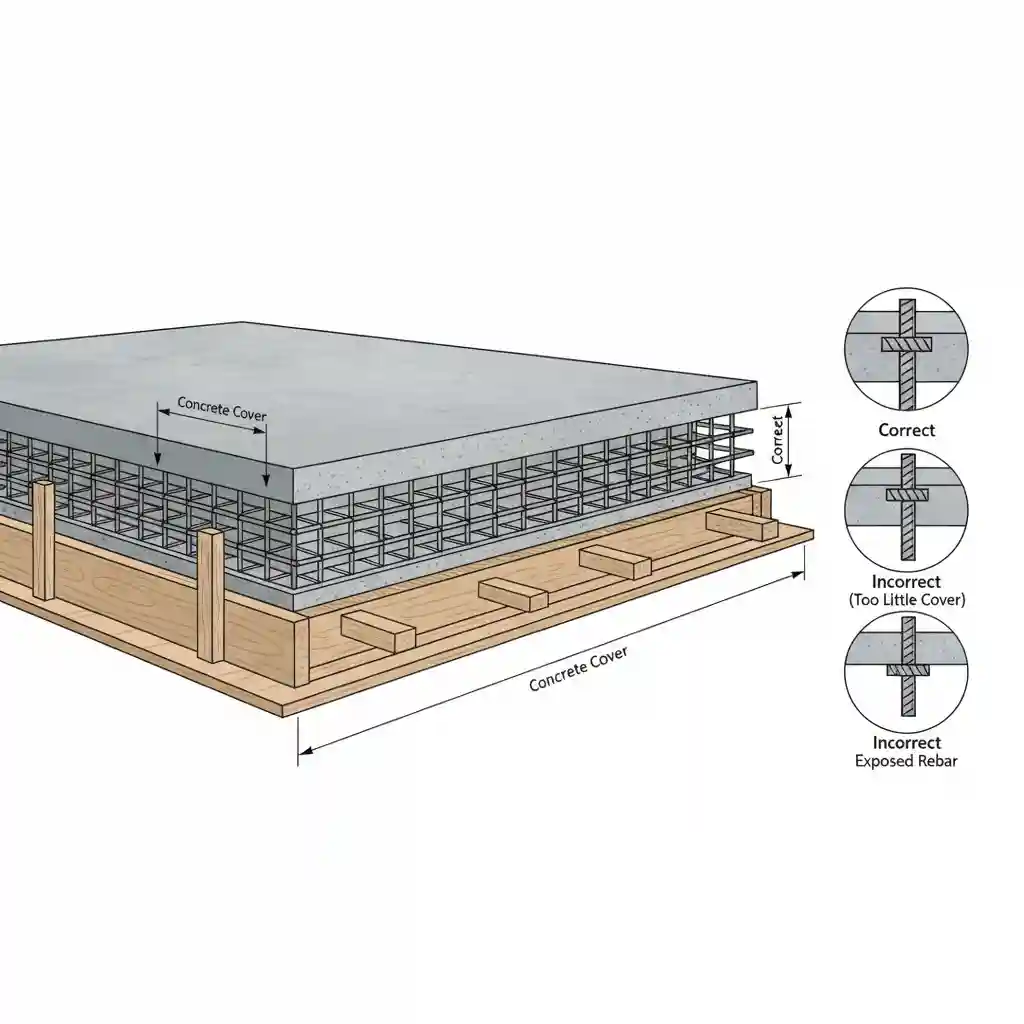

کاور بتن در آرماتوربندی سقف
یکی از موضوعات بسیار مهم در آرماتوربندی، کاور بتن است. کاور فاصله مناسب بین سطح خارجی بتن و سطح میلگرد است که برای حفاظت آرماتور در برابر عوامل محیطی و تأمین شرایط مناسب عملکرد سازهای در نظر گرفته میشود.
اگر میلگرد مستقیماً روی قالب قرار بگیرد، کاور کافی ایجاد نمیشود. در چنین شرایطی پس از بتنریزی ممکن است میلگرد بیش از حد به سطح بتن نزدیک باشد.
برای حفظ موقعیت میلگردها از اسپیسر یا قطعات نگهدارنده مناسب استفاده میشود.
انتخاب نوع و ابعاد اسپیسر باید با شرایط پروژه هماهنگ باشد. استفاده از قطعات نامناسب یا تکیه دادن میلگرد روی مصالح تصادفی کارگاه، روش قابل قبولی برای تأمین کاور نیست.
میلگردهای اصلی و تقویتی سقف
در آرماتوربندی سقف معمولاً با مجموعهای از میلگردهای اصلی، توزیعی، تقویتی و میلگردهای مرتبط با تیرها و جزئیات اجرایی مواجه هستیم. نوع، قطر، فاصله و طول هر میلگرد باید از روی نقشه سازه مشخص شود.
یکی از اشتباهات رایج در پروژههای ساختمانی این است که تصور شود هرچه میلگرد بیشتری استفاده شود، سقف حتماً قویتر خواهد بود. چنین تصوری از نظر مهندسی درست نیست.
سازه باید مطابق طراحی اجرا شود. افزایش خودسرانه میلگرد میتواند باعث مشکلاتی در تراکم آرماتور و بتنریزی شود و حتی ممکن است رفتار عضو را از حالت طراحیشده خارج کند.
بنابراین هدف، اجرای دقیق آرماتور طبق نقشه است، نه استفاده حداکثری از فولاد.
اجرای میلگردهای منفی روی تکیهگاهها
در سقفهای بتنآرمه، نواحی اطراف تکیهگاهها معمولاً از نظر آرماتورگذاری اهمیت زیادی دارند. در سیستمهای پیوسته، به دلیل ایجاد لنگرهای منفی، آرماتورهای کششی در قسمت بالایی مقطع قرار میگیرند.
این میلگردها نباید هنگام رفتوآمد کارگران روی سقف پایین بیایند یا موقعیتشان تغییر کند.
به همین دلیل استفاده صحیح از خرک، اسپیسر و نگهدارندههای مناسب اهمیت زیادی دارد.
یکی از مشکلات رایج در کارگاهها این است که میلگردهای بالایی در زمان رفتوآمد یا بتنریزی جابهجا میشوند. اگر این موضوع قبل از بتنریزی کنترل نشود، میلگرد ممکن است دیگر در موقعیت طراحیشده قرار نداشته باشد.

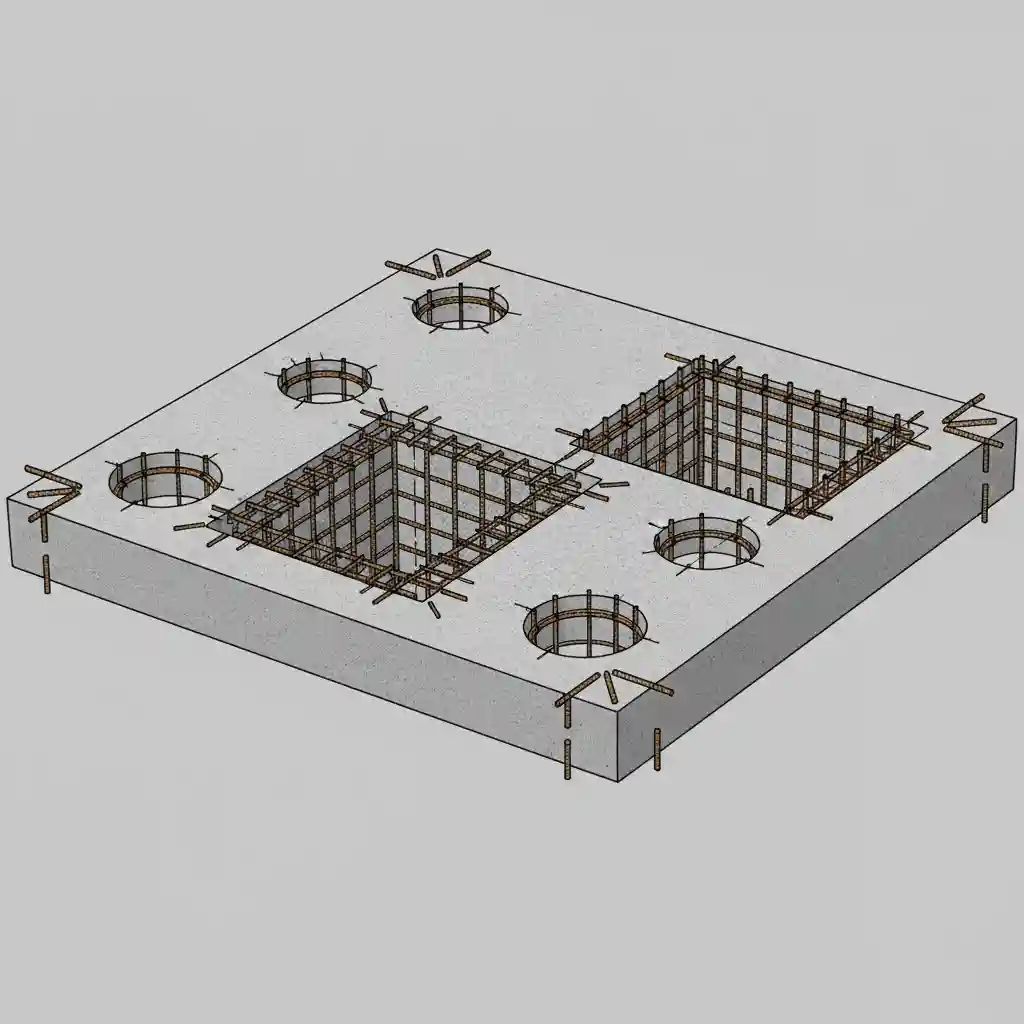

اجرای بازشوهای سقف
تقریباً در هر ساختمان، سقف دارای بازشوهایی برای راهپله، آسانسور، نورگیر، کانالها، لولههای تأسیسات یا سایر نیازهای معماری است.
این بازشوها باید از قبل در نقشهها مشخص شوند.
یکی از اشتباهات بسیار خطرناک این است که پس از اجرای سقف، بدون بررسی سازهای، قسمتی از بتن و میلگرد بریده شود تا مسیر تأسیسات ایجاد شود.
بازشوهای بزرگ میتوانند مسیر انتقال نیرو را تغییر دهند و در اطراف آنها نیاز به آرماتورهای تقویتی وجود داشته باشد.
بنابراین هر بازشویی که در نقشه اولیه وجود ندارد باید پیش از اجرا توسط طراح سازه بررسی شود.
مرحله پنجم؛ کنترل آرماتوربندی قبل از بتنریزی
قبل از اینکه بتن وارد سقف شود، باید یک مرحله کنترل جدی انجام شود. این مرحله در واقع یکی از آخرین فرصتها برای اصلاح بسیاری از خطاهای آرماتوربندی است.
در این کنترل مواردی مانند:
- قطر و تعداد میلگردها
- فاصله میلگردها
- محل قرارگیری آرماتورها
- طول و محل وصلهها
- مهاری بودن میلگردها
- کاور بتن
- موقعیت میلگردهای تقویتی
- آرماتور اطراف بازشوها
- وضعیت اتصال سقف و تیرها
- موقعیت میلگردهای تیر
- تمیزی قالب
بررسی میشوند.
البته این موارد نباید صرفاً بهصورت یک چکلیست حفظی دیده شوند؛ بلکه باید با نقشه سازه و مشخصات فنی پروژه تطبیق داده شوند.
مرحله ششم؛ عبور تأسیسات قبل از بتنریزی
یکی از مهمترین هماهنگیهای اجرایی، هماهنگی میان سازه و تأسیسات است.
قبل از بتنریزی باید مشخص شود چه لولهها، غلافها، قطعات مدفون و مسیرهای تأسیساتی باید داخل یا روی سقف قرار بگیرند.
اجرای تأسیسات بعد از بتنریزی میتواند در بسیاری از موارد به سوراخکاری، تخریب یا برش بتن منجر شود. بنابراین پیشبینی مسیرها از ابتدا اهمیت زیادی دارد.
البته این موضوع به معنی مجاز بودن عبور هر نوع لوله از هر قسمت سقف نیست. مسیرهای تأسیساتی باید با جزئیات طراحی و محدودیتهای سازهای هماهنگ باشند.
مرحله هفتم؛ آمادهسازی برای بتنریزی سقف
پس از پایان قالببندی، آرماتوربندی و کنترل تأسیسات، کارگاه باید برای بتنریزی آماده شود.
بتنریزی سقف یک عملیات پیوسته و حساس است و باید پیش از شروع آن، امکانات لازم آماده باشند.
دسترسی مناسب تراک میکسر، پمپ بتن در صورت استفاده، نیروی انسانی کافی، ویبراتور، ابزارهای تراز کردن سطح و تجهیزات عملآوری باید پیشبینی شوند.
همچنین مسیر حرکت افراد و شیلنگ پمپ باید بهگونهای باشد که کمترین آسیب را به آرماتورها وارد کند.

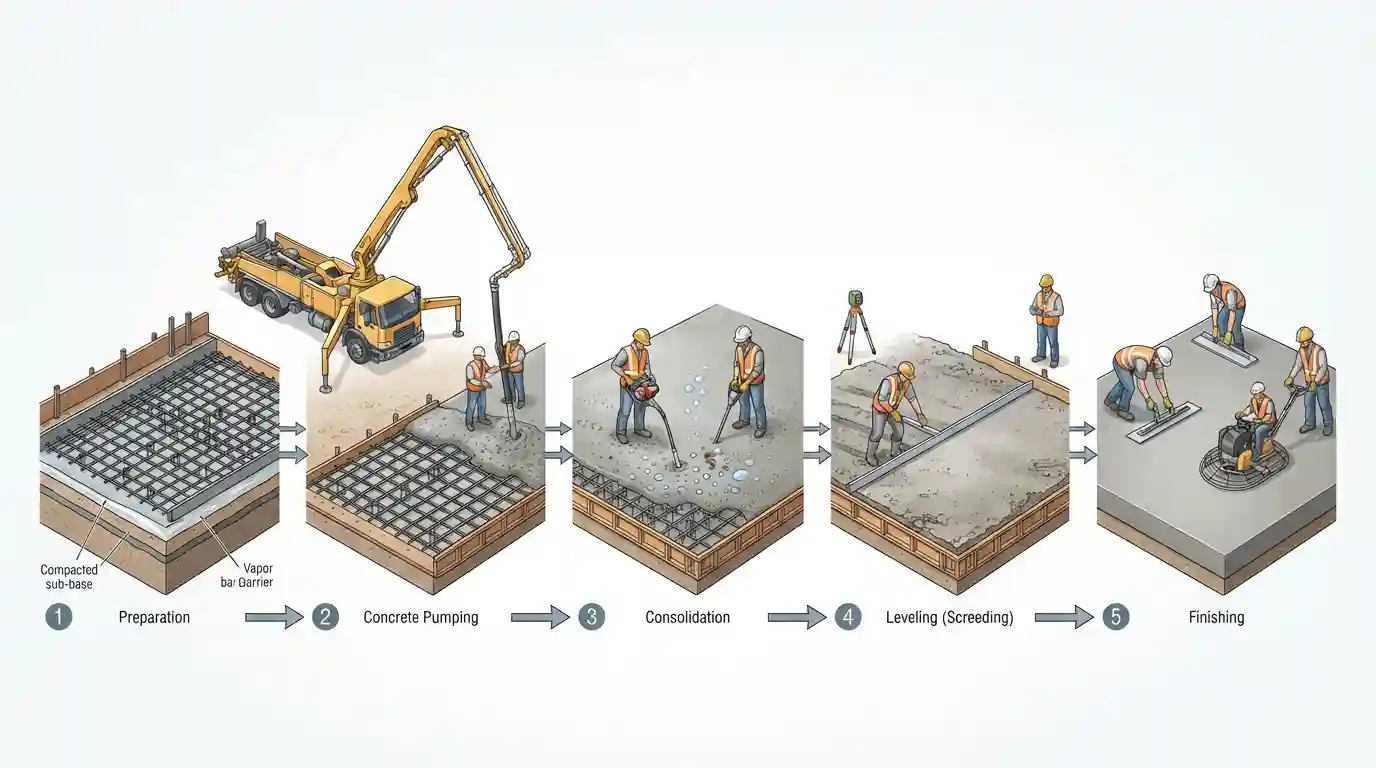

بتنریزی سقف چگونه انجام میشود؟
بتنریزی باید مطابق طرح اختلاط و مشخصات فنی پروژه انجام شود.
بتن تازه باید به شکل مناسب در قالب توزیع شود. یکی از مهمترین نکات، جلوگیری از تجمع بتن در یک نقطه است؛ زیرا چنین تجمعی میتواند بار موضعی زیادی به قالب وارد کند.
بتن باید بهصورت کنترلشده پخش شود.
در طول بتنریزی باید مراقب بود که آرماتورها جابهجا نشوند. مخصوصاً میلگردهای بالایی و تقویتی ممکن است در اثر رفتوآمد یا برخورد تجهیزات پایین بروند.
ویبره کردن بتن سقف
ویبره کردن برای متراکم کردن بتن و خارج کردن هوای محبوس اهمیت دارد.
اگر بتن بهخوبی متراکم نشود، ممکن است حفرهها و نواحی کرموشدگی ایجاد شوند. از طرف دیگر، ویبره بیش از حد یا استفاده نادرست از ویبراتور نیز میتواند مشکلاتی ایجاد کند.
ویبراتور باید با روش مناسب و توسط نیروی آموزشدیده استفاده شود.
هدف، ایجاد تراکم مناسب بدون آسیب به قالب و آرماتورها است.
تراز کردن سطح بتن
بعد از پخش و تراکم بتن، سطح آن باید مطابق تراز مورد نظر پروژه تنظیم شود.
تراز بودن سطح سقف اهمیت زیادی دارد، زیرا اختلاف تراز میتواند در مرحله کفسازی، اجرای تأسیسات و نازککاری مشکلاتی ایجاد کند.
سطح بتن نباید فقط با چشم کنترل شود. استفاده از ابزارهای اندازهگیری مناسب برای کنترل تراز ضروری است.
مرحله هشتم؛ عملآوری بتن
یکی از مهمترین مراحل پس از بتنریزی، عملآوری بتن است.
بتن برای دستیابی به مقاومت و دوام مناسب نیازمند شرایط مناسب برای ادامه فرآیند هیدراتاسیون سیمان است. اگر آب بتن خیلی سریع از سطح آن خارج شود، ممکن است ترکهای ناشی از جمعشدگی و کاهش کیفیت سطح ایجاد شوند.
روش عملآوری باید با شرایط آبوهوایی، نوع بتن، مشخصات پروژه و دستورالعمل فنی هماهنگ باشد.
در هوای گرم، خشک یا دارای باد شدید، توجه به عملآوری اهمیت بیشتری پیدا میکند.
عملآوری فقط «خیس کردن بتن» نیست؛ بلکه یک فرآیند کنترلشده برای فراهم کردن شرایط مناسب رشد مقاومت و کاهش مشکلات ناشی از خشک شدن سریع است.
باز کردن قالب سقف چه زمانی انجام میشود؟
یکی از پرسشهای متداول در کارگاهها این است که قالب سقف چه زمانی باید باز شود.
پاسخ این سؤال یک عدد ثابت برای تمام پروژهها نیست.
زمان باز کردن قالب به عواملی مانند نوع عضو، دهانه، شرایط بارگذاری، نوع بتن، دمای محیط، روند کسب مقاومت بتن و مشخصات فنی پروژه بستگی دارد.
بنابراین تصمیم درباره بازکردن قالبها نباید فقط بر اساس «چند روز گذشته است» گرفته شود.
خصوصاً در دهانههای بزرگ یا شرایط خاص، بررسی مقاومت واقعی بتن و دستور مهندس مسئول پروژه اهمیت بیشتری پیدا میکند.
خطاهای رایج در اجرای سقف اسکلت بتنی
یکی از مفیدترین بخشهای آموزش اجرای سقف، شناخت اشتباهاتی است که در پروژههای واقعی اتفاق میافتند.
اجرای آرماتور بدون تطبیق با نقشه
یکی از خطرناکترین اشتباهات، اجرای میلگردها بر اساس تجربه قبلی کارگران یا پروژههای مشابه است.
هر ساختمان شرایط طراحی خاص خود را دارد و حتی دو ساختمان ظاهراً مشابه نیز ممکن است جزئیات آرماتوربندی متفاوتی داشته باشند.
حذف یا جابهجایی میلگرد به دلیل تداخل
گاهی میلگرد با یک لوله یا مسیر تأسیسات تداخل پیدا میکند و بدون هماهنگی بریده یا جابهجا میشود. این کار میتواند عملکرد سازهای را تحت تأثیر قرار دهد.
راهکار صحیح، اصلاح مسیر تأسیسات یا بررسی مهندسی جزئیات است.
کم بودن کاور
قرار دادن میلگرد روی قالب یا استفاده از اسپیسرهای نامناسب میتواند کاور را کاهش دهد.
جابهجایی آرماتور هنگام بتنریزی
این اتفاق خصوصاً در میلگردهای بالایی و تقویتی رایج است.
بتنریزی بدون کنترل قالب
اگر قالب قبل از بتنریزی بهدرستی کنترل نشده باشد، اصلاح آن پس از سخت شدن بتن بسیار دشوار خواهد بود.
چکلیست اجرای سقف اسکلت بتنی
| مرحله | مهمترین موارد کنترل |
| مطالعه نقشه | آخرین نسخه نقشه سازه و معماری |
| قالببندی | تراز، ابعاد، استحکام و مهاربندی |
| آرماتوربندی | تعداد، قطر، فاصله و موقعیت میلگردها |
| کاور | استفاده صحیح از اسپیسر |
| بازشوها | اجرای جزئیات تقویتی طبق نقشه |
| تأسیسات | هماهنگی مسیرها با سازه |
| قبل از بتنریزی | کنترل نهایی قالب و آرماتورها |
| بتنریزی | توزیع مناسب و جلوگیری از بارگذاری موضعی قالب |
| تراکم | ویبره صحیح |
| تراز | کنترل ارتفاع و سطح نهایی |
| عملآوری | حفظ شرایط مناسب بتن |
| قالببرداری | مطابق الزامات پروژه و مقاومت بتن |
کنترل کیفیت اجرای سقف؛ ناظر به چه چیزهایی توجه کند؟
نظارت بر سقف تنها به شمارش میلگردها محدود نمیشود.
ناظر باید بتواند ارتباط میان نقشه، عضو اجراشده و فرآیند ساخت را بررسی کند.
برای مثال اگر در نقشه میلگردی با قطر و فاصله مشخص شده است، فقط وجود میلگرد کافی نیست؛ محل قرارگیری آن، طول مهاری، وصله و کاور نیز اهمیت دارد.
همچنین باید مشخص شود که قالبها در زمان بتنریزی پایدار هستند و آیا عملیات بتنریزی مطابق برنامه انجام میشود یا خیر.
یکی از نکات مهم، مستندسازی مراحل اجرایی است. عکسهای قبل از بتنریزی میتوانند در آینده برای بررسی وضعیت آرماتورها بسیار مفید باشند.
چرا اجرای صحیح سقف اهمیت زیادی دارد؟
سقف یکی از اجزای اصلی سازه است و خطا در اجرای آن میتواند به بخشهای مختلف ساختمان منتقل شود.
اگر قالببندی نادرست باشد، هندسه عضو تغییر میکند. اگر آرماتور در موقعیت اشتباه قرار گیرد، ظرفیت طراحیشده ممکن است تأمین نشود. اگر بتن بهخوبی متراکم نشود، دوام و عملکرد عضو کاهش پیدا میکند. اگر عملآوری مناسب انجام نشود، کیفیت بتن میتواند تحت تأثیر قرار گیرد.
به همین دلیل اجرای سقف را باید یک فرآیند زنجیرهای دید که کیفیت هر مرحله بر مرحله بعدی اثر میگذارد.
جمعبندی آموزش اجرای سقف در اسکلت بتنی
اجرای سقف در اسکلت بتنی از مطالعه نقشه شروع میشود و با قالببندی، آرماتوربندی، کنترل کاور، هماهنگی تأسیسات، بتنریزی، ویبره، تراز کردن، عملآوری و در نهایت قالببرداری ادامه پیدا میکند.
نکته اصلی این است که هیچکدام از این مراحل نباید جدا از یکدیگر دیده شوند. یک سقف باکیفیت نتیجه اجرای دقیق تمام این مراحل است.
در پروژه واقعی نیز باید همیشه به این اصل توجه داشت که نقشههای مصوب و مشخصات فنی پروژه، مرجع اصلی اجرا هستند و مقادیر عمومی یا تجربیات پروژههای دیگر نمیتوانند جایگزین طراحی مهندسی شوند.
